经二路项目基本情况及目前进展
(一)基本情况
经二路工程东起园博大道,西至宝山路,全长约7.5公里,道路红线宽30米,双向四车道。项目主要建设道路工程及排水、绿化、照明、交通、桥涵等配套工程。根据核心区建设需要分期实施,一期计划实施圣明路-王坛路段,该路段位于卫生健康城黄金山院区南侧,道路长约450米,宽30-40米,是通往黄金山院区南大门的必经道路。
(二)项目进展
(一)基本情况
市民之家会展中心配套区间道路工程位于大冶湖生态新区核心区东区,含规划五路(园博大道-乌泥滩路)、经四路(金城大道-纵二路)、规划纵二路(经四路-乌泥滩路)、规划纵三路(经四路-乌泥滩路)4条市政道路,道路总长约 2.5公里,主要建设内容包括道路工程及排水、绿化、交通、照明、桥涵等配套工程,总投资约1.9亿元。
(二)项目进展

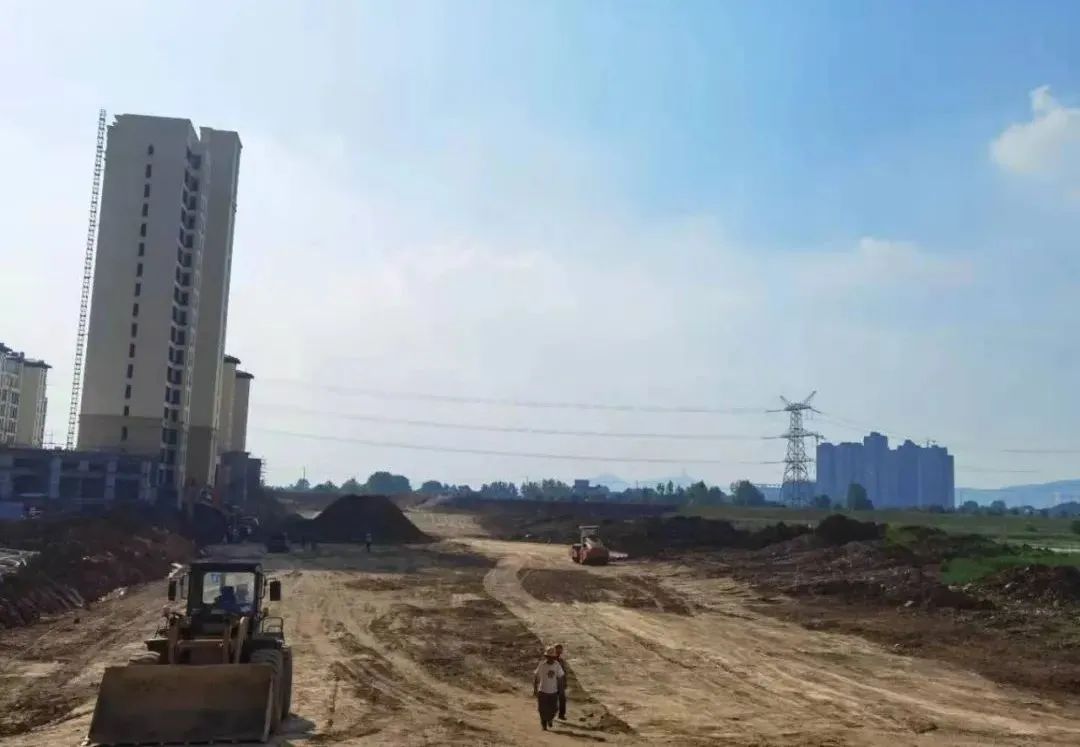

纵二路桩基场平已完成,水泥搅拌桩施工完成84根。
纵三路清淤及软土处理完成100%,开山石渣回填完成100%,污水管安装完成100%,土方回填完成72.3%。
规划五路场平完成3500方。
